企業弱電工程完整指南(2026):佈線規劃、機房建置與施工 SOP

2026-08-14
蓋斯克科技工程師在企業機房整理結構化佈線與光纖配線架
企業弱電工程怎麼規劃?從 Cat.6A 佈線選型、光纖骨幹、機房建置(供電散熱接地門禁)到 PoE 整合,5 步驟 SOP 一次說清楚。雙北免費到府勘查,蓋斯克科技 10 年 1,200+ 工程案例。

企業弱電工程的規劃關鍵有三件事:(1) 在裝修前一次完成所有線路預埋,避免事後打牆重拉的高額成本;(2) 依場域環境選對線材等級(Cat.6 或 Cat.6A)並搭配光纖骨幹,確保 10 年不落伍;(3) 機房供電、散熱、接地三項缺一不可。 20–200 人辦公室的弱電工程總費用(含佈線、光纖、機櫃、測試認證)估計從 NT$15 萬至 80 萬以上,視樓層數、場域複雜度與線材等級而定。本文整理蓋斯克科技 10 年 1,200+ 件企業弱電工程案例,提供從需求確認到竣工驗收的完整 SOP。

本文重點摘要(30 秒快速掌握)

  • 弱電工程是「實體地基」,管的是線纜與機房;WiFi / AP 規劃是地基上的無線層,兩者互補,不重疊。
  • 一次到位的佈線成本,遠低於事後打牆重拉+停工損失;裝修期是最省錢的佈線時機。
  • Cat.6 適合一般辦公室;要跑 10GbE 或高干擾環境,直接上 Cat.6A,線材超前部署永遠划算。
  • 光纖骨幹在三種情況必選:跨樓層超過 100 公尺、萬兆主幹需求、工廠強電磁干擾環境。
  • 機房三大基本條件:供電(UPS 不斷電)、散熱(專用空調)、接地(降低雜訊與雷擊)。
  • 報價要拆成四塊:材料+施工+機櫃機房+測試認證,含糊總價最容易被灌水。

✅ 適合閱讀:規劃新辦公室/搬遷/擴編的 IT 與總務窗口、需要看懂弱電報價的決策者、廠房或特殊環境(工廠、食品廠、地下室)的廠務人員。

❌ 不適合:只需要設定 Wi-Fi 密碼或 AP 頻道的一般使用者(請看企業網路建置規劃);已有 IT 部門自行管線的大型企業資料中心。

💬 把樓層圖傳給我們,先幫你抓方向與粗估範圍
加入 LINE 諮詢 | 電話 02-2717-1019|雙北免費到府勘查

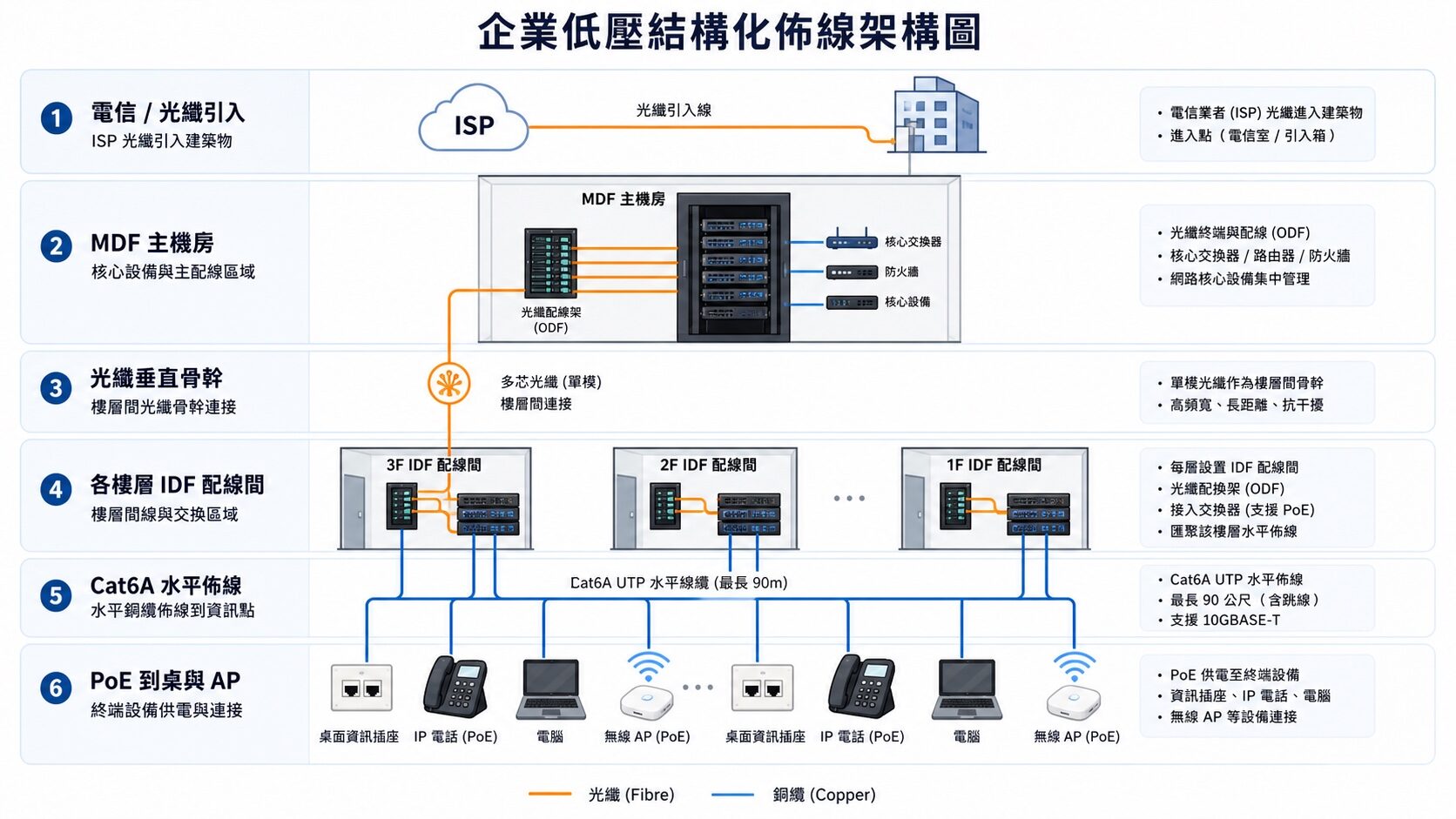

企業低壓弱電結構化佈線分層架構圖:光纖引入、MDF主機房、光纖垂直骨幹、樓層IDF、Cat6A水平佈線到PoE到桌
企業弱電佈線分層架構:從電信光纖引入、MDF 主機房、光纖垂直骨幹、各樓層 IDF、Cat6A 水平佈線到 PoE 到桌
內容目錄
  1. 這篇文章寫給誰看
  2. 一、什麼是企業弱電工程?強電與弱電的分界
  3. 二、弱電工程規劃 5 步驟 SOP:從需求確認到竣工驗收
  4. 三、綜合佈線:線材選型、走線拓撲與標籤管理
  5. 四、光纖骨幹:多模 vs 單模、何時需要光纖
  6. 五、機房與機櫃建置:供電、散熱、接地、門禁
  7. 六、PoE 供電整合:一線帶 AP、監控、IP 電話
  8. 七、弱電工程報價怎麼看?拆成四塊不被灌水
  9. 八、如何挑對系統整合商(SI)
  10. 企業弱電工程常見問題

這篇文章寫給誰看

如果你的公司正在規劃新辦公室、廠房或機房建置,聽到「弱電工程」卻不確定它包含哪些項目、跟一般拉網路線有什麼不同,這篇文章從佈線規劃、機房建置到施工 SOP,完整說明弱電工程的每個環節。

一、什麼是企業弱電工程?強電與弱電的分界

很多企業第一次聽到「弱電工程」,直覺以為就是「牽網路線」。其實它是一整套實體訊號系統的規劃與施作。

強電 vs 弱電:一條線分清楚

分界看的是「這條線在傳什麼」。強電傳的是電力(110V/220V 插座、動力配電),跳電、觸電、走火的風險都在這一邊,通常由水電或機電廠商負責,牽涉建築用電規範與配電盤。弱電傳的是資訊訊號,電壓低、危險性低,但對「訊號品質」極度敏感——線材等級不對、走線緊貼強電線槽、接地沒做好,都會讓網速掉、監控畫面破、電話有雜音。

實務上兩者要「分槽分管」佈放,強弱電走同一條線槽會互相干擾,這也是為什麼弱電佈線不能交給水電師傅隨手一起拉。

類型傳的是電壓範圍常見線路負責廠商
強電電力(動力)110V / 220V插座迴路、配電盤、動力幹線水電 / 機電廠商
弱電資訊訊號低壓(5V–48V 等)網路線、光纖、監控、電話、門禁、廣播弱電 / 系統整合商

綜合佈線的六大子系統

國際綜合佈線標準(TIA-568 / ISO-11801)把一套結構化佈線拆成六個子系統,理解這六塊,你看報價就知道錢花在哪:

  1. 工作區子系統:使用者座位端的資訊插座、面板、跳線(桌上網路孔那一段)
  2. 水平子系統:從樓層機櫃拉到每個資訊插座的水平線纜,用量最大、最影響總價
  3. 幹線(垂直)子系統:樓層與樓層之間的主幹,常用光纖擔任
  4. 管理子系統:機櫃內的配線架、跳線、標籤與理線,決定日後維護難易
  5. 設備間子系統:機房,集中放置核心交換器、伺服器、UPS
  6. 進線間子系統:外部線路(ISP 光纖、電信)進到建築的匯入點

弱電工程 vs WiFi 規劃:為什麼是兩件事

弱電工程處理的是「實體地基」——線要拉到哪、機房放哪、每個 AP 位置有沒有預留一條網路線與 PoE 供電。WiFi / AP 規劃處理的是地基之上的「無線層」——AP 幾台、擺哪裡、頻道怎麼分、漫遊怎麼設。

兩者互補:AP 位置由佈線階段先預留線孔決定,如果佈線時沒把線拉到天花板正確位置,事後 AP 再好也只能將就。如果你想深入無線規劃,建議搭配企業網路建置規劃一起看,本篇專打實體佈線層。

二、弱電工程規劃 5 步驟 SOP:從需求確認到竣工驗收

不論是新辦公室、工廠廠房,還是舊辦公室翻新,弱電工程都應該按這 5 個步驟走,每一步省掉都會在後面付出更高代價。

Step 1:需求盤點——人數、設備、特殊場域

在開圖紙之前先回答三個問題:現在多少人、三年後預計多少人;有哪些設備需要接線(電腦、AP、監控攝影機、IP 電話、門禁);場域有沒有特殊條件(工廠強電磁干擾、食品廠防水防油、地下室訊號死角)。這三個問題的答案,決定了線材等級、預留孔位、接地設計。

Step 2:現場勘查——樓層圖、走線路徑、障礙確認

帶著樓層圖到現場測量每個資訊插座的實際走線距離(注意:要沿天花板、線槽、轉角走,實際長度遠大於直線距離)、確認結構樑的位置(穿樑費用獨立計算)、找出機房放置位置、評估電源與散熱條件。場勘是報價準確的唯一基礎,沒有場勘就給報價的廠商,日後追加費用的機率極高。

Step 3:設計規劃——佈線圖、設備清單、施工 SOP

場勘後應產出三份文件:佈線圖(每條線從哪到哪、走哪條管槽)、設備清單(線材型號、配線架規格、機櫃規格、交換器型號)、施工 SOP(哪一段先做、哪一段配合裝潢工序)。特別注意:弱電佈線要在天花板封板、隔間牆完成前完成,和裝潢工序的協調至關重要。

Step 4:施工與理線——標準穿管、配線架、逐埠標籤

施工期間的三個關鍵動作:強弱電分槽佈管,兩者至少保持 30 公分間距;每條線兩端、配線架、面板都標一致的編號;機櫃內用配線架(Patch Panel)收線、理線架走跳線,讓每個埠對應的座位一目瞭然。沒有標籤的機櫃,三年後任何故障排除都會演變成拆整櫃的惡夢。

Step 5:測試驗收——認證測試報告、佈線圖交付

驗收前要求廠商用專業測試儀(如 Fluke DTX 系列)逐條測試每一條佈線鏈路,確認通過 Cat.6/6A 認證標準,並出具測試報告。同時交付完整的竣工佈線圖與標籤對照表。這三份文件代表:施工有章法、日後好維護、品質可驗證——也是判斷廠商專業度的最直接指標。

三、綜合佈線:線材選型、走線拓撲與標籤管理

綜合佈線是整個工程用量最大、也最直接影響日後網速上限的一塊。這段回答企業最常問的三個問題:拉哪種線、能拉多長、怎麼收整。

Cat.5e / Cat.6 / Cat.6A 差在哪,什麼時候該上 6A

線材等級最大速度(100m)10GbE 支援適用場景相對線材成本
Cat.5e1 Gbps既有舊建築維修補線
Cat.61 Gbps(短距可達 10G)⚠️ 55m 內一般辦公室主流選擇
Cat.6A10 Gbps(完整 100m)✅ 完整支援影音、機房幹線、工業場域中高

決策原則:一般辦公 Cat.6 通常夠用;只要預期未來要上 10GbE、或屬於長距離/高干擾環境,就直接上 Cat.6A。線材成本佔總價比例不高(通常不到 20%),但事後升速重拉的代價極高,「線材超前部署」幾乎永遠划算。

水平佈線的距離限制(90 + 10 公尺規則)

結構化佈線有一條很硬的物理規則:一條水平銅纜鏈路的永久線纜最長 90 公尺,加上兩端跳線合計 10 公尺,總長不超過 100 公尺。超過這個距離,訊號衰減讓速度掉、甚至連不上。

現場常見問題:「圖上看起來很近,實際拉起來繞很遠」——因為線要沿著天花板、線槽、轉角走,實際長度往往比直線距離多出 30–50%。如果某角落離機櫃太遠,正確作法是在中繼位置設樓層配線間(IDF),用光纖幹線接回主機房,再從 IDF 做短距離水平佈線。

星狀拓撲、預留量與標籤管理三原則

結構化佈線一律採星狀拓撲:所有水平線纜從樓層機櫃「放射狀」拉到各資訊插座,任何一條線出問題都不會拖垮其他線。三個實務關鍵:

  • 預留孔位:每個工作區至少配 2 個資訊孔(一資料、一備援),AP 位置必須預留線孔,關鍵區域再多留。
  • 管線餘裕:管內不要塞滿,留穿線空間,方便未來加線不必重穿管。
  • 標籤一致:每條線兩端、配線架、面板全部有一致編號,並留下佈線圖與標籤對照表。

四、光纖骨幹:多模 vs 單模、何時需要光纖

當距離超過銅纜 100 公尺極限,或需要更高頻寬與抗干擾能力時,就輪到光纖上場。光纖在整套佈線裡扮演的是「骨幹(Backbone)」角色。

三種情況幾乎一定要拉光纖

  1. 距離超過 100 公尺:跨樓層垂直幹線、大坪數廠房兩端相距過遠,銅纜已到極限。
  2. 萬兆以上主幹頻寬:多樓層流量匯聚、影音剪輯 / NAS 高吞吐內網,需要 10G 以上骨幹。
  3. 強電磁干擾環境:工廠機台、變電設備旁,光纖傳光訊號天生不受電磁干擾,也沒有接地電位差問題。可延伸閱讀工廠弱電佈線抗干擾指南

多模 vs 單模:距離決定選擇

類型規格適用距離典型應用成本
多模(Multimode)OM3 / OM4 / OM5室內 100–400m建築物內樓層幹線、配線間連接較低
單模(Single-mode)OS2數公里以上跨棟、跨廠區、長距離骨幹較高

實務上會在機房與各配線間設光纖收容箱(ODF)做熔接與跳接管理,讓幹線可以被清楚收整、標示與維護。實際規格、芯數與型號,應以現場場勘距離與頻寬需求為準。

光纖骨幹與銅纜水平線如何在機房交會

光纖骨幹與銅纜水平線最終都在機櫃裡「交會」:光纖幹線進到樓層配線間的 ODF 後,透過光模組接上匯聚交換器,交換器再往下用銅纜連到各個資訊插座與 AP。這個交會點的理線與標籤品質,直接決定日後擴充與除錯的難易度。設計良好的機房,讓「幹線在哪、水平線接到哪個埠、對應哪個座位」一目瞭然。

五、機房與機櫃建置:供電、散熱、接地、門禁

如果佈線是血管,機房就是心臟——所有線纜匯聚、所有核心設備集中的地方。機房做好不好,決定了系統穩定度、設備壽命,以及日後維護難易。

企業機房機櫃集中管理與理線實景
企業機房機櫃集中管理與理線實景

機房四大基本條件

條件為什麼重要最低標準
供電(UPS)防止市電跳動導致設備損壞或服務中斷獨立專用迴路 + UPS 不斷電,容量涵蓋機房所有設備
散熱(空調)設備持續發熱,超溫縮短壽命或直接當機機房專用空調,維持 18–24°C,前進後出風道設計
接地降低雷擊損壞、訊號雜訊與設備間電位差機櫃確實接地,弱電系統有獨立接地幹線
門禁機房是全公司網路命脈,物理安全不可忽視門鎖管制、人員進出登記;避免隨意進出

機櫃選型:尺寸、深度、承重與理線

機櫃以「U」為單位計高度(1U ≈ 4.45cm),選型看四件事:尺寸(設備數量+預留擴充,別買剛好塞滿)、深度(伺服器與部分交換器較深,淺櫃裝不下)、承重(滿載設備重量)、散熱(前進後出風道、風扇單元)。

理線關鍵:用配線架(Patch Panel)把水平線收整,用理線架與束帶讓跳線走得整齊,每個埠都標籤。理線混亂的機櫃不只醜,還會擋住風道造成過熱,讓故障排除變成惡夢。

小型企業沒有機房怎麼辦(壁掛櫃方案)

不是每家公司都有獨立機房。中小企業常見的是壁掛式機櫃或弱電箱,沒有專業機房不代表可以隨便——把握三個最低標準:

  • 散熱:選有散熱孔或加裝小風扇的壁掛櫃,別把設備塞進密閉空間悶著。
  • 接地:機櫃確實接地,不要懸空。
  • 位置:放在有門可鎖、不易被誤觸、不會淋到水或油煙的位置。

把這三項顧好,小型壁掛機櫃一樣可以穩定運行多年。日後擴編,只要當初佈線有預留餘裕,升級到正式機櫃也不會傷筋動骨。

六、PoE 供電整合:一線帶 AP、監控、IP 電話

PoE(Power over Ethernet,乙太網路供電)是現代弱電佈線的一大省事關鍵:讓一條網路線「同時傳資料與供電」,AP、監控攝影機、IP 電話不必另外拉電源線,佈線更乾淨、成本更低。

PoE 供電等級對照表

標準最大供電(每埠)典型設備
PoE(802.3af)15.4W一般 IP 電話、基礎 AP、標準 IP 攝影機
PoE+(802.3at)30W較高功率 AP、含雲台或加熱攝影機
PoE++(802.3bt)60W / 90W(Type 3 / 4)Wi-Fi 6/6E AP、球型攝影機、部分門禁、顯示設備

選型時把「這台設備要多少瓦、屬於哪個等級」核對清楚,交換器與設備等級要匹配。

交換器功率預算:埠數夠不代表瓦數夠

兩個容易被忽略的重點:

  1. 總功率預算:一台 PoE 交換器的總供電瓦數是固定的,如果每個埠都接高功率設備,很可能「埠數夠、但總瓦數不夠」,部分設備供不上電。選交換器不能只看埠數,要算總功率是否涵蓋所有 PoE 設備的滿載需求。
  2. 線材長度對供電的影響:線越長、電阻越大,末端拿到的功率會衰減;不合格線材或超長距離,會出現「網路通、但設備供電不穩」的疑難雜症。PoE 佈線同樣要守 100 公尺規則、使用合格線材。

七、弱電工程報價怎麼看?拆成四塊不被灌水

「同樣一層樓佈線,為什麼報價從十幾萬到幾十萬都有?」答案是:含糊的「網路工程總價」把所有東西包在一起,看不出哪些被灌水。破解方法是把報價拆成四塊來看。

報價四大組成

組成包含項目常見差異點
材料線材等級(Cat.6 / 6A / 光纖)、面板、配線架、管槽、機櫃線材等級直接影響單價,也影響日後速度上限
施工實際拉線的工時,樓層數、穿樑、走管難度、天花板高度報價落差最大的一塊
機櫃機房機櫃、理線架、配線架、電源、散熱小型可能是壁掛櫃,大型則整間機房
測試認證Fluke 逐條認證測試、佈線圖、測試報告交付低價報價常省掉這塊,驗收後無法追責

常見隱藏成本,問清楚才不吃虧

  • 穿樑 / 打孔:跨越結構樑或防火區劃的施工難度與費用,通常另計
  • 走管加成:新做管槽 vs 借用既有管路,成本差距大
  • 樓層加成:高樓層或跨多樓運料
  • 加班費:營業中辦公室要求假日或下班後施工
  • 二次進場:沒和裝潢工序協調好,佈線要分兩次進場,成本翻倍

一次到位 vs 分階段:哪種對你划算

原則很清楚:能一次到位就一次到位。佈線最貴的不是線材,而是「進場施工」與「打牆重拉」。裝修期間一次把管線與備用線佈好,日後要加設備只要抽線,成本極低;反之若省下佈線費、一年後擴編被迫打牆重拉,材料、施工、裝潢修復、停工損失全部再付一次。

分階段只有在「未來需求高度不確定、且已預留足夠管線餘裕」時才合理。

八、如何挑對系統整合商(SI)

系統整合佈線師傅於梯上安裝網路線實景
系統整合佈線師傅於梯上安裝網路線實景

弱電佈線是一次做、用很多年的工程,找錯廠商的代價不是省一點錢,而是日後年年被爛佈線折磨。挑系統整合商,不要只比總價,看這三件事就能過濾掉九成不專業的廠商。也可延伸參考系統整合商選商完整指南

指標一:給不給你佈線圖、標籤表與測試報告

這是最快的分水嶺。專業 SI 交付時會給你:佈線圖(每條線從哪到哪)、標籤對照表(每個埠對應哪個座位)、逐條認證測試報告。這三份文件代表施工有章法、日後好維護、品質可驗證。反之,如果廠商含糊帶過「線都拉好了、能上網就好」,你買到的是一團無法維護的黑盒子,任何故障排除都很痛。

指標二:懂不懂你的產業環境

一般辦公室、工廠、食品廠、機房、影音環境,對弱電的要求天差地遠。工廠環境需要抗干擾與接地設計,食品廠要防水防油 IP 防護,機房要散熱與供電規劃。問對方「你們做過類似場域嗎?有什麼特殊考量?」從回答的深度就能判斷。

指標三:是否把 WiFi 與弱電當成一個整體規劃

很多廠商兩者分開報:一個負責拉線、一個負責裝 AP,結果拉線時沒替 AP 預留電力與正確位置,導致 AP 訊號被樑柱擋、或電源距離太遠供電不穩。好的 SI 在佈線階段就一起看無線覆蓋規劃,把 AP 定位、PoE 供電、線纜路徑全部整合在同一次規劃中。

你的辦公室、廠房或機房需要弱電規劃?

蓋斯克科技已為 1,200+ 家企業完成弱電工程,從 20 人新創到 200 人總部都有實戰案例。我們提供:

  • ✅ 免費到府勘查(雙北地區)
  • ✅ 佈線圖、設備清單、詳細報價(四塊拆開,透明計價)
  • ✅ 逐條認證測試報告 + 竣工佈線圖交付
  • ✅ 弱電 × WiFi 整合規劃,一次到位不補救

LINE 即時諮詢 📞 02-2717-1019

企業弱電工程常見問題

Q1:企業弱電工程費用大概多少?辦公室佈線怎麼估算?

費用差距很大,主要看樓層數、線材等級與機房規模。粗估參考:20–50 人單層辦公室(Cat.6、含機櫃壁掛、測試報告)約 NT$15 萬–35 萬;跨樓層、含光纖骨幹與機房建置的中型案場約 NT$35 萬–80 萬以上。關鍵是把報價拆成材料、施工、機櫃機房、測試認證四塊看,含糊總價最容易被灌水。建議先提供樓層圖讓廠商場勘再報價,電話估價誤差極大。

Q2:弱電工程施工需要多久?會影響辦公室正常運作嗎?

工期依規模而異:20–50 人單層約 3–7 個工作天、跨樓層或含機房建置約 2–4 週。是否影響辦公視工序安排,有兩種做法:(1) 配合裝修期同步施工(最省錢、最不影響);(2) 在辦公室使用中施工,則需安排假日或下班後進場(費用較高但辦公不中斷)。提前規劃工序、與裝潢廠商協調進場順序,是降低影響的關鍵。

Q3:辦公室翻新或搬遷,舊有網路線可以繼續沿用嗎?

要先確認兩件事:線材等級與線路完整性。Cat.5e 以下建議趁翻新機會汰換,否則往後無法支援 1GbE 以上速度;Cat.6 以上則用測試儀(Fluke 等)逐條測試,通過認證的線路可以繼續用。沿用舊線的常見問題:走線路徑不符合新格局(要新拉)、無標籤無佈線圖(日後維護困難)、管線已滿無法加線。翻新時建議同步補佈線圖與標籤,至少從「黑盒子」變成「可維護的系統」。

Q4:辦公室網路線要選 Cat.6 還是 Cat.6A?

Cat.6 是一般辦公室主流,100 公尺內穩定跑 1GbE,短距也能達 10GbE;Cat.6A 完整支援 100 公尺 10GbE、抗串音更好,適合要 10GbE 內網、走線較長或干擾強的環境(影音剪輯工作站、工廠、機房幹線)。決策原則很簡單:線材成本在總工程費佔比不高(通常 15–25%),但事後升速重拉代價極高,能上 Cat.6A 就直接上,超前部署幾乎永遠划算。

Q5:弱電工程和 WiFi / AP 建置,一定要找同一家廠商嗎?

不一定非同一家不可,但整合規劃是關鍵。弱電工程負責實體地基(線纜、機房),WiFi 規劃負責無線層(AP 數量、位置、漫遊)。問題在於:如果兩家廠商分開做,佈線廠商沒替 AP 預留正確線孔與 PoE 供電,AP 廠商進場後只能將就定位,造成訊號被樑柱遮擋或 PoE 供電不穩。建議找一家能同時規劃「弱電 × WiFi」整合的廠商,在佈線階段就確定 AP 位置,一次到位不補救。

Q6:什麼情況下需要拉光纖骨幹?跟銅纜有什麼差別?

三種情況幾乎一定要用光纖:(1) 距離超過銅纜 100 公尺極限(跨樓層垂直幹線、大坪數廠房兩端);(2) 需要萬兆以上主幹頻寬(多樓層流量匯聚、影音 NAS 高吞吐內網);(3) 強電磁干擾環境(工廠機台旁)——光纖傳光訊號天生不受電磁干擾。銅纜(Cat.6 / 6A)成本低、施工容易,適合 100 公尺內的水平佈線;光纖適合擔任骨幹幹線,兩者互補而非取代。

Q7:弱電工程報價有哪些常見陷阱?怎麼避免被灌水?

四個最常見的陷阱:(1) 含糊總價不拆明細——要求拆成材料、施工、機櫃機房、測試認證四塊,才能真正比較;(2) 低價不含測試認證——逐條 Fluke 認證測試與報告是品質保證,省掉這塊驗收後無從追責;(3) 沒問清楚隱藏成本——穿樑打孔、走管加成、加班費、二次進場費,這些「沒說有含」就等於沒有;(4) 沒有場勘就給報價——電話估價誤差 30–50% 是常態,不場勘不報價才是負責任的廠商。

Q8:弱電佈線完工後,應該收到哪些驗收文件?

正式驗收應索取三份文件:(1) 竣工佈線圖——每條線從哪個配線架埠拉到哪個座位 / AP / 設備,走哪條管路;(2) 標籤對照表——配線架埠號與工作區插座的一一對應表;(3) 逐條認證測試報告——用 Fluke DTX 等測試儀出具,確認每條鏈路通過 Cat.6 / 6A 認證標準、測試項目(接線圖、衰減、串音等)全部合格。這三份文件是日後故障排除、擴充規劃與廠商追責的唯一依據。

蓋斯克科技

企業級網路規劃
電話:02-27171019
商家:https://g.page/zonetech-tw
地址:10491臺北市中山區建國北路二段125號4樓

分享至Facebook

精選文章

長距離無線傳輸視距勘查現場,技術人員以望遠鏡評估兩點間視距路徑|蓋斯克科技

視距(LOS)勘查與現場評估 SOP:長距離無線傳輸架設前必做功課

花了數萬元買的長距離點對點網橋,為何訊號斷斷續續?問題往往出在架設前未做足視距(LOS)勘查。本文是《長距離無線傳輸完整指南》的深入篇,將帶你走過專業的 5 大勘查步驟,包含菲涅耳區計算、線上工具使用、現場評估 SOP,並提供費用估算框架,確保你的投資不會白費。

台灣漁港碼頭裝設戶外防鹽害長距離無線橋接設備|蓋斯克科技

漁港碼頭長距離無線傳輸方案:鹽害防護與多碼頭串接完整攻略

港區網路不穩,資料無法即時同步?本篇是專為漁港、碼頭等高鹽害、高濕度環境設計的長距離無線傳輸完整攻略。我們將深入探討如何選擇正確的 IP67 防水防塵設備、抗鹽霧腐蝕的工業級規格,並教你如何評估潮汐水位差對訊號視距的影響,避免訊號中斷。從點對點橋接到多碼頭監控串接,提供完整規劃框架與費用估算。

台灣農場田間灌溉閥與土壤感測器裝設長距離無線傳輸設備|蓋斯克科技

智慧農場長距離無線傳輸方案:太陽能供電 + 田間感測器覆蓋完整指南

您的智慧農場是否正苦於田間拉線困難、網路訊號不穩?本篇完整指南將帶您深入了解如何在無市電環境下,利用太陽能供電系統(可支撐 3-5 天陰雨)為無線設備提供穩定電力,並透過點對點、點對多點技術,克服作物遮蔽與數公里的傳輸距離。我們將比較 LoRa 與長距離 Wi-Fi 的優劣,並提供實際案例,助您打造穩定可靠的農場數據骨幹。

📍 服務地區

台北辦公室網路規劃 新北企業資訊委外 台北IT委外服務 新北網路建置規劃 台北設備租賃 新北設備租賃
